建筑地基基礎工程施工規范(GB 51004-2015)——第四章 地基施工(上)

點擊次數:3821  更新時間:2020-01-07   來源:  作者:網址:http://www.so-ken.com.cn/  【打印此頁】  【關閉

4.1 一般規定

4.1.1 施工前應測量和復核地基的平面位置與標高。

4.1.2 地基施工時應及時排除積水,不得在浸水條件下施工。

4.1.3 基底標高不同時,宜按先深后淺的順序進行施工。

4.1.4 施工過程中應采取減少基底土體擾動的保護措施,機械挖土時,基底以上200mm~300mm厚土層應采用人工挖除。

4.1.5 地基施工時,應分析挖方、填方、振動、擠壓等對邊坡穩定及周邊環境的影響。

4.1.6 地基驗槽時,發現地質情況與勘察報告不相符,應進行補勘。

4.1.7 地基施工完成后,應對地基進行保護,并應及時進行基礎施工。

4.2 素土、灰土地基

4.2.1 素土、灰土地基土料應符合下列規定:
    1 素土地基土料可采用黏土或粉質黏土,有機質含量不應大于5%,并應過篩,不應含有凍土或膨脹土,嚴禁采用地表耕植土、淤泥及淤泥質土、雜填土等土料;
    2 灰土地基的土料可采用黏土或粉質黏土,有機質含量不應大于5%,并應過篩,其顆粒不得大于15mm,石灰宜采用新鮮的消石灰,其顆粒不得大于5mm,且不應含有未熟化的生石灰塊粒,灰土的體積配合比宜為2:8或3:7,灰土應攪拌均勻。

4.2.2 素土、灰土地基土料的施工含水量宜控制在最優含水量±2%的范圍內,最優含水量可通過擊實試驗確定,也可按當?shù)亟?jīng)驗取用。

4.2.3 素土、灰土地基的施工方法,分層鋪填厚度,每層壓實遍數等宜通過試驗確定,分層鋪填厚度宜取200mm~300mm,應隨鋪填隨夯壓密實。基底為軟弱土層時,地基底部宜加強。

4.2.4 素土、灰土換填地基宜分段施工,分段的接縫不應在柱基、墻角及承重窗間墻下位置,上下相鄰兩層的接縫距離不應小于500mm,接縫處宜增加壓實遍數。

4.2.5 基底存在洞穴、暗浜(塘)等軟硬不均的部位時,應按設計要求進行局部處理。

4.2.6 素土、灰土地基的施工檢驗應符合下列規定:
    1 應每層進行檢驗,在每層壓實系數符合設計要求后方可鋪填上層土。
    2 可采用環刀法、貫入儀、靜力觸探、輕型動力觸探或標準貫入試驗等方法,其檢測標準應符合設計要求。
    3 采用環刀法檢驗施工質量時,取樣點應位于每層厚度的2/3深度處。筏形與箱形基礎的地基檢驗點數量每50m2~100m2不應少于1個點;條形基礎的地基檢驗點數量每10m~20m不應少于1個點;每個獨立基礎不應少于1個點。
    4 采用貫入儀或輕型動力觸探檢驗施工質量時,每分層檢驗點的間距應小于4m。

4.3 砂和砂石地基

4.3.1 砂和砂石地基的材料應符合下列規定:
    1 宜采用顆粒級配良好的砂石,砂石的最大粒徑不宜大于50mm,含泥量不應大于5%;
    2 采用細砂時應摻入碎石或卵石,摻量應符合設計要求;
    3 砂石材料應去除草根、垃圾等有機物,有機物含量不應大于5%。

4.3.2 砂和砂石地基的施工應符合下列規定:
    1 施工前應通過現場試驗性施工確定分層厚度、施工方法、振搗遍數、振搗器功率等技術參數;
    2 分段施工時應采用斜坡搭接,每層搭接位置應錯開0.5m~1.0m,搭接處應振壓密實;
    3 基底存在軟弱土層時應在與土面接觸處先鋪一層150mm~300mm厚的細砂層或鋪一層土工織物;
    4 分層施工時,下層經壓實系數檢驗合格后方可進行上一層施工。

4.3.3 砂石地基的施工質量宜采用環刀法、貫入法、載荷法、現場直接剪切試驗等方法檢測,并應符合本規范第4.2.6條的有關規定。

4.4 粉煤灰地基

4.4.1 粉煤灰填筑材料應選用Ⅲ級以上粉煤灰,顆粒粒徑宜為0.001mm~2.0mm,嚴禁混入生活垃圾及其他有機雜質,并應符合建筑材料有關放射性安全標準的要求。

4.4.2 粉煤灰地基施工應符合下列規定:
    1 施工時應分層攤鋪,逐層夯實,鋪設厚度宜為200mm~300mm,用壓路機時鋪設厚度宜為300mm~400mm,四周宜設置具有防沖刷功能的隔離措施;
    2 施工含水量宜控制在最優含水量±4%的范圍內,底層粉煤灰宜選用較粗的灰,含水量宜稍低于最優含水量;
    3 小面積基坑、基槽的墊層可用人工分層攤鋪,用平板振動器或蛙式打夯機進行振(夯)實,每次振(夯)板應重疊1/2板~1/3板,往復壓實,由兩側或四側向中間進行,夯實不少于3遍,大面積墊層應采用推土機攤鋪,先用推土機預壓2遍,然后用壓路機碾壓,施工時壓輪重疊1/2輪寬~1/3輪寬,往復碾壓4遍~6遍;
    4 粉煤灰宜當天即鋪即壓完成,施工最低氣溫不宜低于0℃;
    5 每層鋪完檢測合格后,應及時鋪筑上層,并嚴禁車輛在其上行駛,鋪筑完成應及時澆筑混凝土墊層或上覆300mm~500mm土進行封層。

4.4.3 粉煤灰地基不得采用水沉法施工,在地下水位以下施工時,應采取降排水措施,不得在飽和或浸水狀態下施工?;诪檐浲習r,宜先鋪填200mm左右厚的粗砂或高爐干渣。

4.4.4 粉煤灰地基施工過程中應檢驗鋪筑厚度、碾壓遍數、施工含水量、搭接區碾壓程度、壓實系數等,并應符合本規范第4.2.6條的有關規定。

4.5 強夯地基

4.5.1 施工前應在現場選取有代表性的場地進行試夯。試夯區在不同工程地質單元不應少于1處,試夯區不應小于20m×20m。

4.5.2 周邊存在對振動敏感或有特殊要求的建(構)筑物和地下管線時,不宜采用強夯法。

4.5.3 強夯施工主要機具設備的選擇應符合下列規定:
    1 起重機:根據設計要求的強夯能級,選用帶有自動脫鉤裝置、與夯錘質量和落距相匹配的履帶式起重機或其他專用設備,高能級強夯時應采取防機架傾覆措施;
    2 夯錘:夯錘底面宜為圓形,錘底宜均勻設置4個~6個孔徑250mm~500mm的排氣孔,強夯置換夯錘宜在周邊設置排氣槽,強夯錘錘底靜接地壓力宜為20kPa~80kPa,強夯置換錘錘底靜接地壓力宜為100kPa~300kPa;
    3 自動脫鉤裝置:應具有足夠的強度和耐久性,且施工靈活、易于操作。

4.5.4 強夯施工應符合下列規定:
    1 夯擊前應將各夯點位置及夯位輪廓線標出,夯擊前后應測量地面高程,計算每點逐擊夯沉量;
    2 每遍夯擊后應及時將夯坑填平或推平,并測量場地高程,計算本遍場地夯沉量;
    3 完成全部夯擊遍數后,應按夯印搭接1/5錘徑~1/3錘徑的夯擊原則,用低能量滿夯將場地表層松土夯實并碾壓,測量強夯后場地高程;
    4 強夯應分區進行,宜先邊區后中部,或由臨近建(構)筑物一側向遠離一側方向進行。

4.5.5 強夯置換施工應符合下列規定:
    1 強夯置換墩材料宜采用級配良好的塊石、碎石、礦渣等質地堅硬、性能穩定的粗顆粒材料,粒徑大于300mm的顆粒含量不宜大于全重的30%;
    2 夯點施打原則宜為由內而外、隔行跳打;
    3 每遍夯擊后測量場地高程,計算本遍場地抬升量,抬升量超設計標高部分宜及時推除。

4.5.6 軟土地區及地下水位埋深較淺地區,采用降水聯合低能級強夯施工時應符合下列規定:
    1 強夯施工前應先設置降排水系統,降水系統宜采用真空井點系統,在加固區以外3m~4m處宜設置外圍封閉井點;
    2 夯擊區降水設備的拆除應待地下水位降至設計水位并穩定不少于2d后進行;
    3 低能級強夯應采用少擊多遍、先輕后重的原則;
    4 每遍強夯間歇時間宜根據超孔隙水壓力消散不低于80%確定;
    5 地下水位埋深較淺地區施工場地宜設縱橫向排水溝網,溝網最大間距不宜大于15m。

4.5.7 雨季施工時夯坑內或場地積水應及時排除。

4.5.8 冬期施工應采取下列措施:
    1 應先將凍土清除后再進行強夯施工;
    2 最低氣溫高于—15℃、凍深在800mm以內時可進行點夯施工,且點夯的能級與擊數應適當增加,滿夯應在解凍后進行,滿夯能級應適當增加;
    3 強夯施工完成的地基在冬期來臨前,應設覆蓋層保護。

4.5.9 對強夯置換應檢查置換墩底部深度,對降水聯合低能級強夯應動態監測地下水位變化。強夯施工質量允許偏差應符合表4.5.9的規定。

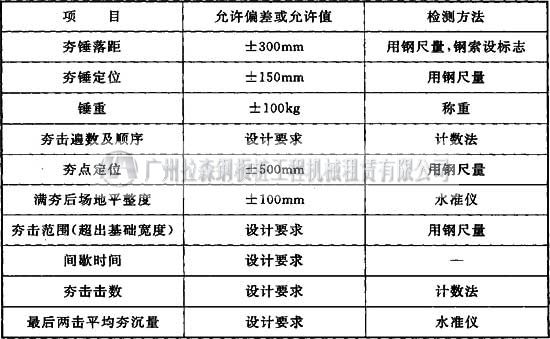

表4.5.9 強夯施工質量允許偏差

4.5.10 強夯施工結束后質量檢測的間隔時間:砂土地基不宜少于7d,粉性土地基不宜少于14d,黏性土地基不宜少于28d,強夯置換和降水聯合低能級強夯地基質量檢測的間隔時間不宜少于28d。

4.6 注漿加固地基

4.6.1 注漿施工前應進行室內漿液配比試驗和現場注漿試驗。

4.6.2 注漿施工應記錄注漿壓力和漿液流量,并應采用自動壓力流量記錄儀。

4.6.3 注漿順序應按跳孔間隔注漿方式進行,并宜采用先外圍后內部的注漿施工方法。

4.6.4 注漿孔的孔徑宜為70mm~110mm,孔位偏差不應大于50mm,鉆孔垂直度偏差應小于1/100。注漿孔的鉆桿角度與設計角度之間的傾角偏差不應大于2°。

4.6.5 漿液宜采用普通硅酸鹽水泥,注漿水灰比宜取0.5~0.6。漿液應攪拌均勻,注漿過程中應連續攪拌,攪拌時間應小于漿液初凝時間。漿液在壓注前應經篩網過濾。

4.6.6 注漿管上拔時宜使用拔管機。塑料閥管注漿時,注漿芯管每次上拔高度應為330mm。花管注漿時,花管每次上拔或下鉆高度宜為300mm~500mm。采用低坍落度的砂漿壓密注漿時,每次上拔高度宜為400mm~600mm。

4.6.7 注漿壓力的選用應根據土層的性質及其埋深確定。劈裂注漿時,砂土中宜取0.2MPa~0.5MPa,黏性土宜取0.2MPa~0.3MPa。采用水泥-水玻璃雙液快凝漿液的注漿時壓力應小于1MPa,注漿時漿液流量宜取10L/min~20L/min。采用坍落度為25mm~75mm的水泥砂漿壓密注漿時,注漿壓力宜為1MPa~7MPa,注漿的流量宜為10L/min~20L/min。

4.6.8 在漿液拌制時加入的摻合料、外加劑的量應通過試驗確定,或按照下列指標選用:
    1 磨細粉煤灰摻入量宜為水泥用量的20%~50%;
    2 水玻璃的模數應為3.0~3.3,摻入量宜為水泥用量的0.5%~3.0%;
    3 表面活性劑(或減水劑)的摻入量宜為水泥用量的0.3%~0.5%;
    4 膨潤土的摻入量宜為水泥用量的1%~5%。

4.6.9 冬期施工時,在日平均氣溫低于5℃或最低溫度低于—3℃的條件下注漿時應采取防漿體凍結措施。夏季施工時,用水溫度不得高于35℃且對漿液及注漿管路應采取防曬措施。

4.6.10 注漿過程中可采取調整漿液配合比、間歇式注漿、調整漿液的凝結時間、上口封閉等措施防止地面冒漿。

4.6.11 注漿施工中應做好原材料檢驗、注漿體強度、注漿孔位孔深、注漿施工順序、注漿壓力、注漿流量等項目的記錄與質量控制。

4.7 預壓地基

4.7.1 施工前應在現場進行預壓試驗,并根據試驗情況確定施工參數。

4.7.2 水平排水砂墊層施工應符合下列規定:
    1 墊層材料宜用中、粗砂,含泥量應小于5%;
    2 墊層材料的干密度應大于1.5g/cm3
    3 在預壓區內宜設置與砂墊層相連的排水盲溝或排水管。

4.7.3 豎向排水體施工應符合下列規定:
    1 砂井的砂料宜用中砂或粗砂,含泥量應小于3%,砂井的實際灌砂量不得小于計算值的95%;
    2 砂袋或塑料排水帶埋入砂墊層中的長度不應少于500mm,平面井距偏差不應大于井徑,垂直度偏差宜小于1.5%,拔管后帶上砂袋或塑料排水帶的長度不應大于500mm,回帶根數不應大于總根數的5%;
    3 塑料排水帶接長時,應采用濾膜內芯板平搭接的連接方式,搭接長度應大于200mm。

4.7.4 堆載預壓法施工時應根據設計要求分級逐漸加載。在加載過程中應每天進行豎向變形量、水平位移及孔隙水壓力等項目的監測,且應根據監測資料控制加載速率。

4.7.5 真空預壓法施工應符合下列規定:
    1 應根據場地大小、形狀及施工能力進行分塊分區,每個加固區應用整塊密封薄膜覆蓋;
    2 真空預壓的抽氣設備宜采用射流真空泵,空抽時應達到95kPa以上的真空吸力,其數量應根據加固面積和土層性能等確定;
    3 真空管路的連接點應密封,在真空管路中應設置止回閥和閘閥,濾水管應設在排水砂墊層中,其上覆蓋厚度100mm~200mm的砂層;
    4 密封膜熱合粘結時宜用雙熱合縫的平搭接,搭接寬度應大于15mm,應鋪設兩層以上,覆蓋膜周邊采用挖溝折鋪、平鋪用黏土壓邊、圍埝溝內覆水以及膜上全面覆水等方法進行密封;
    5 當處理區有充足水源補給的透水層或有明顯露頭的透氣層時,應采用封閉式截水墻形成防水帷幕等方法以隔斷透水層或透氣層;
    6 施工現場應連續供電,當連續5d實測沉降速率小于或等于2mm/d,或滿足設計要求時,可停止抽真空。

4.7.6 真空堆載聯合預壓法施工時,應先進行抽真空,真空壓力達到設計要求并穩定后進行分級堆載,并根據位移和孔隙水壓力的變化控制堆載速率。

4.7.7 堆載預壓法的施工檢測應符合下列規定:
    1 豎向排水體施工質量檢測包括排水體的材料質量、沉降速率、位置、插入深度、高出砂墊層的距離以及插入塑料排水帶的回帶長度和根數等,砂井或袋裝砂井的砂料必須取樣進行顆粒分析和滲透性試驗;
    2 水平排水體砂料按施工分區進行檢測單元劃分,或以每10000m2的加固面積為一檢測單元,每一檢測單元的砂料檢測數量不應少于3組;
    3 堆載分級荷載的高度偏差不應大于本級荷載折算高度的5%,最終堆載高度不應小于設計總荷載的折算高度;
    4 堆載分級堆高結束后應在現場進行堆料的重度檢測,檢測數量宜為每1000m2一組,每組3個點;
    5 堆載高度按每25m2一個點進行檢測。

4.7.8 真空預壓法的施工檢測應符合下列規定:
    1 豎向排水體、水平排水砂墊層及處理效果檢測應符合本規范第4.7.7條的規定;
    2 真空度觀測可分為真空管內真空度和膜下真空度,每個膜下真空度測頭監控面積宜為1000m2~2000m2;
    3 抽真空期間真空管內真空度應大于90kPa,膜下真空度宜大于80kPa。

4.8 振沖地基

4.8.1 施工前應在現場進行振沖試驗,以確定水壓、振密電流和留振時間等各種施工參數。

4.8.2 振沖置換施工應符合下列規定:
    1 水壓可用200kPa~600kPa,水量可用200L/min~600L/min,造孔速度宜為0.5m/min~2.0m/min;
    2 當穩定電流達到密實電流值后宜留振30s,并將振沖器提升300mm~500mm,每次填料厚度不宜大于500mm;
    3 施工順序宜從中間向外圍或間隔跳打進行,當加固區附近存在既有建(構)筑物或管線時,應從鄰近建筑物一邊開始,逐步向外施工;
    4 施工現場應設置排泥水溝及集中排泥的沉淀池。

4.8.3 振沖加密施工應符合下列規定:
    1 振沖加密宜采用大功率振沖器,下沉宜快速,造孔速度宜為8m/min~10m/min,每段提升高度宜為500mm,每米振密時間宜為1min;
    2 對于粉細砂地基,振沖加密可采用雙點共振法進行施工,留振時間宜為10s~20s,下沉和上提速度宜為1.0m/min~1.5m/min,水壓宜為100kPa~200kPa,每段提升高度宜為500mm;
    3 施工順序宜從外圍或兩側向中間進行。

4.8.4 振沖法的質量檢測應符合下列規定:
    1 振沖孔平面位置的容許偏差不應大于樁徑的0.2倍,垂直度偏差不應大于1/100;
    2 施工后應間隔一定時間方可進行質量檢驗,對黏性土地基,間隔時間不少于21d,對粉性土地基,間隔時間不少于14d,對砂土地基,間隔時間不少于7d;
    3 對樁體應采用動力觸探試驗檢測,對樁間土宜采用標準貫入、靜力觸探、動力觸探或其他原位測試等方法進行檢測,檢測位置應在等邊三角形或正方形的中心,檢測數量不應少于樁孔總數的2%,且不少于5點。

4.9 高壓噴射注漿地基

4.9.1 高壓噴射注漿施工前應根據設計要求進行工藝性試驗,數量不應少于2根。

4.9.2 高壓噴射注漿的施工技術參數應符合下列規定:
    1 單管法和二重管法的高壓水泥漿漿液流壓力宜為20MPa~30MPa,二重管法的氣流壓力宜為0.6MPa~0.8MPa;
    2 三重管法的高壓水射流壓力宜為20MPa~40MPa,低壓水泥漿漿液流壓力宜為0.2MPa~1.0MPa,氣流壓力宜為0.6MPa~0.8MPa;
    3 雙高壓旋噴樁注漿的高壓水壓力宜為35MPa±2MPa,流量宜為70L/min~80L/min,高壓漿液的壓力宜為20MPa±2MPa,流量宜為70L/min~80L/min,壓縮空氣的壓力宜為0.5MPa~0.8MPa,流量宜為1.0m3/min~3.0m3/min;
    4 提升速度宜為0.05m/min~0.25m/min,并應根據試樁確定施工參數。

4.9.3 高壓噴射注漿材料宜采用普通硅酸鹽水泥。所用外加劑及摻合料的數量,應通過試驗確定。水泥漿液的水灰比宜取0.8~1.5。

4.9.4 鉆機成孔直徑宜為90mm~150mm,鉆機定位偏差應小于20mm,鉆機安放應水平,鉆桿垂直度偏差應小于1/100。

4.9.5 鉆機與高壓泵的距離不宜大于50m,鉆孔定位偏差不得大于50mm。噴射注漿應由下向上進行,注漿管分段提升的搭接長度應大于100mm。

4.9.6 對需要擴大加固范圍或提高強度的工程,宜采用復噴措施。

4.9.7 周邊環境有保護要求時可采取速凝漿液、隔孔噴射、冒漿回灌、放慢施工速度或具有排泥裝置的全方位高壓旋噴技術等措施。

4.9.8 高壓噴射注漿施工時,鄰近施工影響區域不應進行抽水作業。

4.10 水泥土攪拌樁地基

4.10.1 施工前應進行工藝性試樁,數量不應少于2根。

4.10.2 單軸與雙軸水泥土攪拌法施工應符合下列規定:
    1 施工深度不宜大于18m,攪拌樁機架安裝就位應水平,導向架垂直度偏差應小于1/150,樁位偏差不得大于50mm,樁徑和樁長不得小于設計值;
    2 單軸和雙軸水泥土攪拌樁漿液水灰比宜為0.55~0.65,制備好的漿液不得離析,泵送應連續,且應采用自動壓力流量記錄儀;
    3 雙軸水泥土攪拌樁成樁應采用兩噴三攪工藝,處理粗砂、礫砂時,宜增加攪拌次數,鉆頭噴漿攪拌提升速度不宜大于0.5m/min,鉆頭攪拌下沉速度不宜大于1.0m/min,鉆頭每轉一圈的提升(或下沉)量宜為10mm~15mm,單機24h內的攪拌量不應大于100m3;
    4 施工時宜用流量泵控制輸漿速度,注漿泵出口壓力應保持在0.40MPa~0.60MPa,輸漿速度應保持常量;
    5 鉆頭攪拌下沉至預定標高后,應噴漿攪拌30s后再開始提升鉆桿。

4.10.3 三軸水泥土攪拌法施工應符合下列規定:
    1 施工深度大于30m的攪拌樁宜采用接桿工藝,大于30m的機架應有穩定性措施,導向架垂直度偏差不應大于1/250;
    2 三軸水泥土攪拌樁樁水泥漿液的水灰比宜為1.5~2.0,制備好的漿液不得離析,泵送應連續,且應采用自動壓力流量記錄儀;
    3 攪拌下沉速度宜為0.5m/min~1.0m/min,提升速度宜為1m/min~2m/min,并應保持勻速下沉或提升;
    4 可采用跳打方式、單側擠壓方式和先行鉆孔套打方式施工,對于硬質土層,當成樁有困難時,可采用預先松動土層的先行鉆孔套打方式施工;
    5 攪拌樁在加固區以上的土層擾動區宜采用低摻量加固;
    6 環境保護要求高的工程應采用三軸攪拌樁,并應通過試成樁及其監測結果調整施工參數,鄰近保護對象時,攪拌下沉速度宜為0.5m/min~0.8m/min,提升速度宜為1.0m/min內,噴漿壓力不宜大于0.8MPa;
    7 施工時宜用流量泵控制輸漿速度,注漿泵出口壓力宜保持在0.4MPa~0.6MPa,并應使攪拌提升速度與輸漿速度同步。

4.10.4 水泥土攪拌樁基施工時,停漿面應高于樁頂設計標高300mm~500mm。開挖基坑時,應將攪拌樁頂端浮漿樁段用人工挖除。

4.10.5 施工中因故停漿時,應將鉆頭下沉至停漿點以下0.5m處,待恢復供漿時再噴漿攪拌提升,或?qū)@頭抬高至停漿點以上0.5m處,待恢復供漿時再噴漿攪拌下沉。




更多相關:

建筑地基基礎工程施工規范——前言

建筑地基基礎工程施工規范——第一章  總則~第三章  基本規定

建筑地基基礎工程施工規范——第四章  地基施工(上)

建筑地基基礎工程施工規范——第四章  地基施工(下)

建筑地基基礎工程施工規范——第五章  基礎施工(上)

建筑地基基礎工程施工規范——第五章  基礎施工(中)

建筑地基基礎工程施工規范——第五章  基礎施工(下)

建筑地基基礎工程施工規范——第六章  基坑支護施工(上)

建筑地基基礎工程施工規范——第六章  基坑支護施工(下)

建筑地基基礎工程施工規范——第七章  地下水控制

建筑地基基礎工程施工規范——第八章  土方施工

建筑地基基礎工程施工規范——第九章  邊坡施工

建筑地基基礎工程施工規范——第十章  安全與綠色施工
