8.1 一般規定

8.1.1 土方工程施工前應考慮土方量、土方運距、土方施工順序、地質條件等因素,進行土方平衡和合理調配,確定土方機械的作業線路、運輸車輛的行走路線、棄土地點。

8.1.2 平整場地的表面坡度應符合設計要求,排水溝方向的坡度不應小于2‰。平整后的場地表面應進行逐點檢查,檢查點的間距不宜大于20m。

8.1.3 挖土機械、土方運輸車輛等通過坡道進入作業點時,應采取保證坡道穩定的措施。

8.1.4 基坑開挖期間若周邊影響范圍內存在樁基、基坑支護、土方開挖、爆破等施工作業時,應根據實際情況合理確定相互之間的施工順序和方法,必要時應采取可靠的技術措施。

8.1.5 機械挖土時應避免超挖,場地邊角土方、邊坡修整等應采用人工方式挖除。基坑開挖至坑底標高應在驗槽后及時進行墊層施工,墊層宜澆筑至基坑圍護墻邊或坡腳。

8.1.6 永久性挖方邊坡坡度應符合設計要求。使用時間較長的臨時性挖方邊坡坡度,應根據工程地質和水文地質、邊坡高度等,結合當?shù)赝愅馏w的穩定坡度值或通過穩定性計算確定。過程中形成的臨時邊坡應按現行國家標準《建筑地基基礎工程施工質量驗收規范》GB 50202的規定控制坡度。

8.1.7 土方工程施工應采取保護周邊環境、支護結構、工程樁及降水井點等設施的技術措施。

8.1.8 土方開挖、土方回填過程中應設置完善的排水系統。

8.1.9 機械挖土時,坑底以上200mm~300mm范圍內的土方應采用人工修底的方式挖除。放坡開挖的基坑邊坡應采用人工修坡的方式。

8.1.10 基坑開挖應進行全過程監測,應采用信息化施工法,根據基坑支護體系和周邊環境的監測數據,適時調整基坑開挖的施工順序和施工方法。

8.1.11 土方工程冬期施工時,應采取防凍、防滑的技術措施。

8.2 基坑開挖

8.2.1 土方工程施工前,應采取有效的地下水控制措施?;觾?nèi)地下水位應降至擬開挖下層土方的底面以下不小于0.5m。

8.2.2 基坑開挖的分層厚度宜控制在3m以內,并應配合支護結構的設置和施工的要求,臨近基坑邊的局部深坑宜在大面積墊層完成后開挖。

8.2.3 基坑放坡開挖應符合下列規定:
    1 當場地條件允許,并經驗算能保證邊坡穩定性時,可采用放坡開挖,多級放坡時應同時驗算各級邊坡和多級邊坡的整體穩定性,坡腳附近有局部坑內深坑時,應按深坑深度驗算邊坡穩定性;
    2 應根據土層性質、開挖深度、荷載等通過計算確定坡體坡度、放坡平臺寬度,多級放坡開挖的基坑,坡間放坡平臺寬度不宜小于3.0m;
    3 無截水帷幕放坡開挖基坑采取降水措施的,降水系統宜設置在單級放坡基坑的坡頂,或多級放坡基坑的放坡平臺、坡頂;
    4 坡體表面可根據基坑開挖深度、基坑暴露時間、土質條件等情況采取護坡措施,護坡可采取水泥砂漿、掛網砂漿、混凝土、鋼筋混凝土等方式,也可采用壓坡法;
    5 邊坡位于浜填土區域,應采用土體加固等措施后方可進行放坡開挖;
    6 放坡開挖基坑的坡頂及放坡平臺的施工荷載應符合設計要求。

8.2.4 采用土釘支護、土層錨桿支護的基坑開挖應符合下列規定:
    1 應在截水帷幕或排樁墻的強度和齡期滿足設計要求后方可進行基坑開挖;
    2 基坑開挖應和支護施工相協調,應提供土釘、土層錨桿成孔施工的工作面寬度,土方開挖和支護施工應形成循環作業;
    3 基坑開挖應分層分段進行,每層開挖深度應根據土釘、土層錨桿施工作業面確定,并滿足設計工況要求,每層分段長度不宜大于30m;
    4 每層每段開挖后應及時進行土釘、土層錨桿施工,縮短無支護暴露時間,上一層土釘支護、土層錨桿支護完成后的養護時間或強度滿足設計要求后,方可開挖下一層土方。

8.2.5 設有內支撐的基坑開挖應遵循“先撐后挖、限時支撐”的原則,減小基坑無支撐暴露的時間和空間。

8.2.6 下層土方的開挖應在支撐達到設計要求后方可進行。挖土機械和車輛不得直接在支撐上行走或作業,嚴禁在底部已經挖空的支撐上行走或作業。

8.2.7 面積較大的基坑可根據周邊環境保護要求、支撐布置形式等因素,采用盆式開挖、島式開挖等方式施工,并結合開挖方式及時形成支撐或基礎底板。

8.2.8 采用盆式開挖的基坑應符合下列規定:
    1 盆式開挖形成的盆狀土體的平面位置和大小應根據支撐形式、圍護墻變形控制要求、邊坡穩定性、坑內加固與降水情況等因素確定,中部有支撐時宜先完成中部支撐,再開挖盆邊土體;
    2 盆式開挖形成的邊坡應符合本規范第8.2.3條的規定,且坡頂與圍護墻的距離應滿足設計要求;
    3 盆邊土方應分段、對稱開挖,分段長度宜按照支撐布置形式確定,并限時設置支撐。

8.2.9 采用島式開挖的基坑應符合下列規定:
    1 島式開挖形成的中部島狀土體的平面位置和大小應根據支撐布置形式、圍護墻變形控制要求、邊坡穩定性、坑內降水等因素確定;
    2 島式開挖的邊坡應符合本規范第8.2.3條的規定;
    3 基坑周邊土方應分段、對稱開挖。

8.2.10 狹長形基坑開挖應符合下列規定:
    1 基坑土方應分層分區開挖,各區開挖至坑底后應及時施工墊層和基礎底板;
    2 采用鋼支撐時可采用縱向斜面分層分段開挖方法,斜面應設置多級邊坡,其分層厚度、總坡度、各級邊坡坡度、邊坡平臺寬度等應通過穩定性驗算確定;
    3 每層每段開挖和支撐形成的時間應符合設計要求。

8.2.11 采用逆作法、蓋挖法等暗挖施工的基坑應符合下列規定:
    1 基坑開挖方法的確定應與主體結構設計、支護結構設計相協調,主體結構在施工期間的受力變形和不均勻沉降均應滿足設計要求;
    2 應根據基坑設計工況、平面形狀、結構特點、支護結構、土體加固、周邊環境等情況設置取土口;
    3 主體結構兼作為取土平臺和施工棧橋時,應根據施工荷載要求對主體結構進行復核計算和加固設計,施工設備荷載不應大于設計規定限值;
    4 面積較大的基坑,宜采用盆式開挖,先形成中部結構,再分塊、對稱、限時開挖周邊土方和施工主體結構;
    5 施工機械及車輛尺寸應滿足取土平臺、作業及行駛區域的結構平面尺寸和凈空高度要求;
    6 暗挖作業區域應采取通風照明的措施。

8.2.12 飽和軟土場地的基坑開挖應符合下列規定:
    1 擠土成樁的場地應在成樁休止一個月后待超孔隙水壓消散后方可進行基坑開挖;
    2 基坑開挖應分層均衡開挖,分層厚度不應大于1m。

8.3 巖石基坑開挖

8.3.1 巖石基坑可根據工程地質與水文地質條件、周邊環境保護要求、支護形式等情況,選擇合理的開挖順序和開挖方式。

8.3.2 巖石基坑應采取分層分段的開挖方法,遇不良地質、不穩定或欠穩定的基坑,應采取分層分段間隔開挖的方法,并限時完成支護。

8.3.3 巖石的開挖宜采用爆破法,強風化的硬質巖石和中風化的軟質巖石,在現場試驗滿足的條件下,也可采用機械開挖方式。

8.3.4 爆破開挖宜先在基坑中間開槽爆破,再向基坑周邊進行臺階式爆破開挖。在接近支護結構或坡腳附近的爆破開挖,應采取減小對基坑邊坡巖體和支護結構影響的措施。爆破后的巖石坡面或基底,應采用機械修整。

8.3.5 周邊環境保護要求較高的基坑,基坑爆破開挖應采取靜力爆破等控制振動、沖擊波、飛石的爆破方式。

8.3.6 巖石基坑爆破參數可根據現場條件和當?shù)亟?jīng)驗確定,地質復雜或重要的基坑工程,宜通過試驗確定爆破參數。單位體積耗藥量宜取0.3kg/m3~0.8kg/m3,炮孔直徑宜取36mm~42mm。應根據巖體條件和爆破效果及時調整和優化爆破參數。

8.3.7 巖石基坑的爆破施工應符合現行國家標準《爆破安全規程》GB 6722的規定。

8.4 土方堆放與運輸

8.4.1 土方工程施工應進行土方平衡計算,應按土方運距最短、運程合理和各個工程項目的施工順序做好調配,減少重復搬運,合理確定土方機械的作業線路、運輸車輛的行走路線、棄土地點等。

8.4.2 土方調配應與當?shù)厥小㈡?zhèn)規劃和農田水利相結合。

8.4.3 運輸土方的車輛應用加蓋車輛或采取覆蓋措施。

8.4.4 臨時堆土的坡角至坑邊距離應按挖坑深度、邊坡坡度和土的類別確定。

8.4.5 場地內臨時堆土應經設計單位同意,并應采取相應的技術措施,合理確定堆土平面范圍和高度。

8.5 基坑回填

8.5.1 永久性土方回填的邊坡坡度應符合設計要求。使用時間較長的臨時性土方回填的邊坡坡度,應根據當?shù)亟?jīng)驗或通過穩定性計算確定。

8.5.2 回填土料應符合設計要求,土料不得采用淤泥和淤泥質土,有機質含量不大于5%,土料含水量應滿足壓實要求。

8.5.3 碎石類土或爆破石碴用作回填土料時,其最大粒徑不應大于每層鋪填厚度的2/3,鋪填時大塊料不應集中,且不得回填在分段接頭處。

8.5.4 土方回填前,應根據工程特點、土料性質、設計壓實系數、施工條件等合理選擇壓實機具,并確定回填土料含水量控制范圍、鋪土厚度、壓實遍數等施工參數。重要土方回填工程或采用新型壓實機具的,應通過填土壓實試驗確定施工參數。

8.5.5 黏土或排水不良的砂土作為回填土料的,其最優含水量與相應的最大干容重,宜通過擊實試驗測定或通過計算確定。黏土的施工含水量與最優含水量之差可控制為4—%~+2%,使用振動輾時,可控制為—6%~+2%。

8.5.6 回填壓實施工應符合下列規定:
    1 輪(夯)跡應相互搭接,機械壓實應控制行駛速度。
    2 在建筑物轉角、空間狹小等機械壓實不能作業的區域,可采用人工壓實的方法。

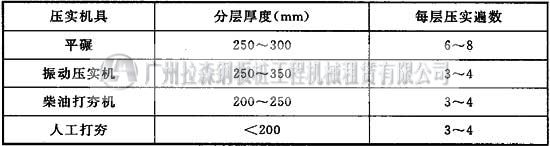

    3 回填面積較大的區域,應采取分層、分塊(段)回填壓實的方法,各塊(段)交界面應設置成斜坡形,輾跡應重疊0.5m~1.0m,填土施工時的分層厚度及壓實遍數應符合表8.5.6的規定,上、下層交界面應錯開,錯開距離不應小于1m。

8.5.7 土方回填應按設計要求預留沉降量或根據工程性質、回填高度、土料種類、壓實系數、地基情況等確定。


8.5.8 基坑土方回填應符合下列規定:
    1 基礎外墻有防水要求的,應在外墻防水施工完畢且驗收合格后方可回填,防水層外側宜設置保護層;
    2 基坑邊坡或圍護墻與基礎外墻之間的土方回填,應與基礎結構及基坑換撐施工工況保持一致,以回填作為基坑換撐的,應根據地下結構層數、設計工況分階段進行土方回填,基坑設置混凝土或鋼換撐帶的,換撐帶底部應采取保證回填密實的措施;
    3 宜對稱、均衡地進行土方回填;
    4 回填較深的基坑,土方回填應控制降落高度。

8.5.9 土方回填的施工檢驗應符合下列規定:
    1 土方回填的施工質量檢測應分層進行,應在每層壓實系數符合設計要求后方可鋪填上層土;
    2 應通過土料控制干密度和最大干密度的比值確定壓實系數,土料的最大干密度應通過擊實試驗確定,土料的控制干密度可采用環刀法、灌砂法、灌水法或其他方法檢驗;
    3 采用輕型擊實試驗時,壓實系數宜取高值,采用重型擊實試驗時,壓實系數可取低值;
    4 基坑和室內土方回填,每層按100m2~500m2取樣1組,且不應少于1組,柱基回填,每層抽樣柱基總數的10%,且不應少于5組,基槽和管溝回填,每層按20m~50m取1組,且不應少于1組,場地平整填方,每層按400m2~900m2取樣1組,且不應少于1組。


更多相關:

建筑地基基礎工程施工規范——前言

建筑地基基礎工程施工規范——第一章  總則~第三章  基本規定

建筑地基基礎工程施工規范——第四章  地基施工(上)

建筑地基基礎工程施工規范——第四章  地基施工(下)

建筑地基基礎工程施工規范——第五章  基礎施工(上)

建筑地基基礎工程施工規范——第五章  基礎施工(中)

建筑地基基礎工程施工規范——第五章  基礎施工(下)

建筑地基基礎工程施工規范——第六章  基坑支護施工(上)

建筑地基基礎工程施工規范——第六章  基坑支護施工(下)

建筑地基基礎工程施工規范——第七章  地下水控制

建筑地基基礎工程施工規范——第八章  土方施工

建筑地基基礎工程施工規范——第九章  邊坡施工

建筑地基基礎工程施工規范——第十章  安全與綠色施工

建筑地基基礎工程施工規范——用詞說明及標準名錄


Top
